日前,金华市婺城区人民政府办公室发布关于印发婺城电网高质量发展三年行动计划(2024-2026年)的通知。
文件指出,聚焦新能源高质量发展。围绕新能源大规模开发,对全区资源进行全面调查和评估,确保充分利用光伏、风能等资源的。综合考虑电网的消纳能力和土地资源的合理利用,制定科学合理的新能源发展规划和年度建设计划。统筹新能源空间布局和开发时序,优化电源和电网建设时序,实现源网协同有序发展。加快推进光伏等新能源开发,加强在公共设施、企业和居民屋顶以及集中式电站等方面的应用。注重技术创新,提高新能源利用效率和经济性。
依托储能提升电网调节能力。推动集中光伏、分布式光伏、新型储能规模化建设,持续扩充灵活负荷资源池、提升区域电网、企业能效水平。引导新型储能在电源侧、电网侧、用户侧科学布局。推动婺城区新能源发电灵活配储,试点应用“新能源+共享储能”模式,优化储能电站的规划布局,结合地区资源条件和电力需求,合理确定储能电站的规模和位置,探索储能+数据中心、5G基站、充电设施等场景应用。加快气电项目的建设,增强气电顶峰兜底能力,加快推进浙能镇联电燃机异地迁建改造项目、大唐天然气发电项目,力争在2024年、2025年投产。深化虚拟电厂、微网等创新发展模式,挖掘海量资源调节潜力。
原文件如下:
金华市婺城区人民政府办公室关于印发婺城电网高质量发展三年行动计划(2024-2026年)的通知
婺区政办〔2024〕15号
各乡镇(街道)人民政府(办事处),区政府有关部门:
《婺城电网高质量发展三年行动计划(2024—2026年)》已经区政府同意,现印发给你们,请认真组织实施。
金华市婺城区人民政府办公室
2024年7月1日
(此件公开发布)
婺城电网高质量发展三年行动计划
(2024—2026年)
为全面贯彻落实区委八届五次全会部署,持续提升能源电力对经济社会快速发展的服务保障能力,结合婺城实际,特制定本行动计划。
一、指导思想
为深入贯彻党的二十大精神,坚持以习近平新时代中国特色社会主义思想为指导,践行习近平总书记“宁肯电等发展,不要发展等电”重要嘱托,加快源网荷储协同发展,以数字化、智能化、新型电力系统建设为抓手,实施电网高质量发展三年行动,推进电力系统升级,为城市发展注入澎湃电力动能。
二、发展目标
打造网架坚强、服务优质的婺城电网。到2026年,建成以500千伏变电站为核心,220千伏双环网为骨干的输配电网架,电网评价指标有效改善,供电能力显著提升。推进婺城区“十四五”规划项目全面落地,“十五五”规划项目适度超前推进,确保南郊变、筱溪变等重点工程按照规划时序投产,老旧设备改造、变电站配套等配网工程稳步建设。全速推进电力迁改工程,婺城区高桥单元配套线路迁改电力迁改工程力争2024年全面完工。提供优质供电服务,有效保障重点项目接电,提升重点区域供电能力,为婺城经济社会高质量发展提供完善电力支撑。
三、主要任务
(一)源网荷储协同推进能源转型
1.聚焦新能源高质量发展。围绕新能源大规模开发,对全区资源进行全面调查和评估,确保充分利用光伏、风能等资源的。综合考虑电网的消纳能力和土地资源的合理利用,制定科学合理的新能源发展规划和年度建设计划。统筹新能源空间布局和开发时序,优化电源和电网建设时序,实现源网协同有序发展。加快推进光伏等新能源开发,加强在公共设施、企业和居民屋顶以及集中式电站等方面的应用。注重技术创新,提高新能源利用效率和经济性。
2.依托储能提升电网调节能力。推动集中光伏、分布式光伏、新型储能规模化建设,持续扩充灵活负荷资源池、提升区域电网、企业能效水平。引导新型储能在电源侧、电网侧、用户侧科学布局。推动婺城区新能源发电灵活配储,试点应用“新能源+共享储能”模式,优化储能电站的规划布局,结合地区资源条件和电力需求,合理确定储能电站的规模和位置,探索储能+数据中心、5G基站、充电设施等场景应用。加快气电项目的建设,增强气电顶峰兜底能力,加快推进浙能镇联电燃机异地迁建改造项目、大唐天然气发电项目,力争在2024年、2025年投产。深化虚拟电厂、微网等创新发展模式,挖掘海量资源调节潜力。
(二)基础补强推动电网加快发展
3.加强项目前期保障。按照“政企合力、科学论证”的原则,做好电网设施空间布局专项规划的编制工作。资规分局将电网规划纳入国土空间总体规划和详细规划,并与其他专项规划充分衔接,预留变电站站址和线路路径走廊,为电网项目落地创造良好条件。资规分局将电力管廊需求同步纳入城市管廊专项规划,在基础设施建设项目设计阶段,同步征求电力主管部门和电网企业意见。全面落实站址廊道保护专项框架协议,预留保护电网建设项目的站址和廊道,为电网项目落地创造良好条件。加快电网建设项目报批手续,加强用地预审、社会稳定风险评估备案、社会风险评估报告审核意见复函、项目核准、水土保持以及生态环境影响等环节衔接,提高电网项目审批效率。
4.稳步开展项目建设。各部门要把推进电网高质量发展三年行动计划作为提升城市能级的重要举措,落实主体责任,确保各项工作任务抓早抓实。加快补强各级电网设施和配套电网工程建设,促进新能源、分布式电源和电动汽车等多元化负荷灵活接入。公共设施、企业(个人)厂、房等设施建设与电网建设发生冲突时,应当以依法批准的建设程序文件为依据,按照“后建设者让位于先建设者”的原则协商解决。
(三)政企联动提升优质服务水平
5.联动机制助推项目落地。建立健全上下联动的协调推进机制,及时协调解决电网建设项目推进中的重难点问题,共同推进项目落地投产。及时告知电力部门有关区域规划、产业布局调整或重大项目引进等可能引起用电负荷重大变化的信息,确保有效应对。
6.提供优质电力服务。电力部门应建立重大用户项目“第一经理”负责制和“一口对外”工作机制,优化流程及时提供并网接入服务,确保配套供电工程和用户本体工程同步投产。加强新建用户项目接入电网前期工作管理,实现用户接入电网前期工作的标准化、制度化、规范化。涉及电力部门运行管理的电力设施迁改,需征得电力部门同意,按照“谁主张,谁出资”原则,由提出单位承担迁改费用,产权单位负责组织实施。电力部门建立并完善“一项一策”推进机制,提供电力迁改“一站式”全流程服务。
四、工作机制
(一)工作清单制度。区级电力主管部门发挥统筹协调作用,整体部署和系统推进婺城电网高质量发展三年行动,结合电网建设项目计划,科学分解目标任务,清单化滚动推进,实现项目化、动态化管控。
(二)工作联动制度。根据电网建设项目推进情况,由区级电力主管部门定期召开协调会,强化协同联动,切实履行职责,及时协调解决项目推进中遇到的问题,共同加快电网建设项目落地投产速度。
(三)专项推进制度。针对重点电网建设项目成立专项工作小组,各相关部门明确工作联系人,根据工作节点计划目标,整合力量集中攻坚、重点突破,确保电网建设项目要素,保障工作落实到位。
(四)工作考核制度。婺城电网高质量发展三年行动完成情况作为能源“绿保稳”工程年度考核的重要参考,由区级电力主管部门对进度滞后或项目推进缓慢的乡镇(街道)进行约谈督导,以确保项目按期完成。
(五)项目把关制度。区级电力主管部门牵头做好属地项目的把关,资规、发改、交通、属地乡镇(街道)等部门配合,落实全流程把控,确保项目建设方案在技术经济上的最优化,同时推动经济与生态的协同高质量发展。

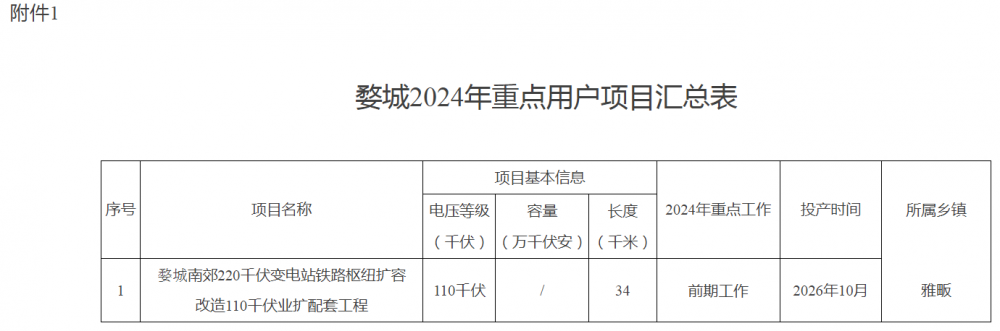

附件:1.婺城2024年重点用户项目汇总表

2.婺城2024年重点迁改项目汇总表

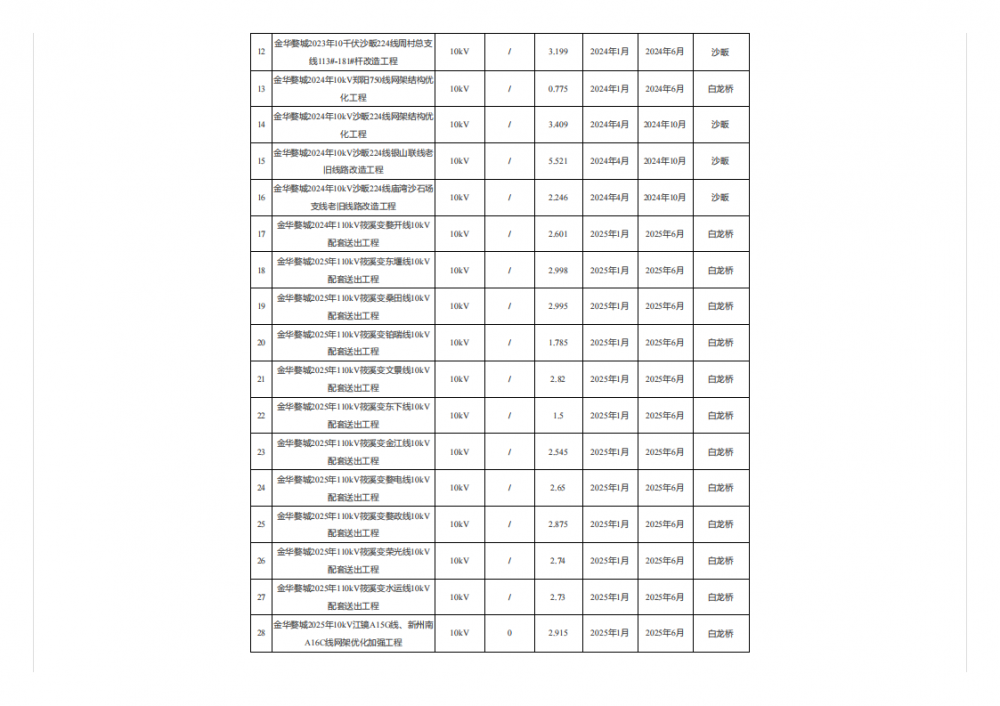

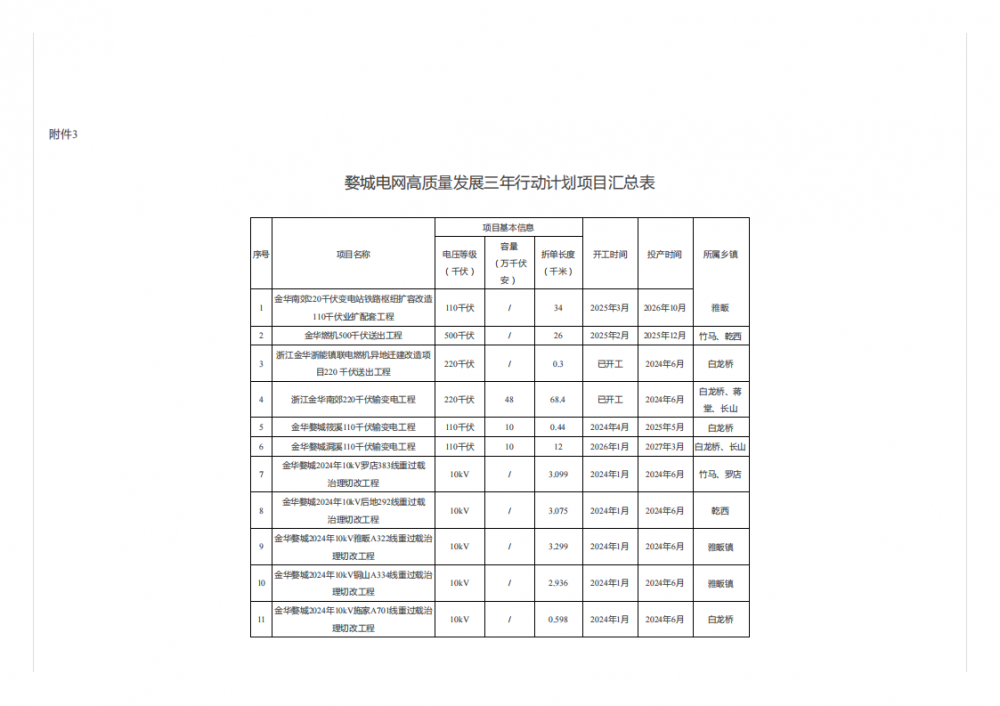

3.婺城电网高质量发展三年行动计划项目汇总表

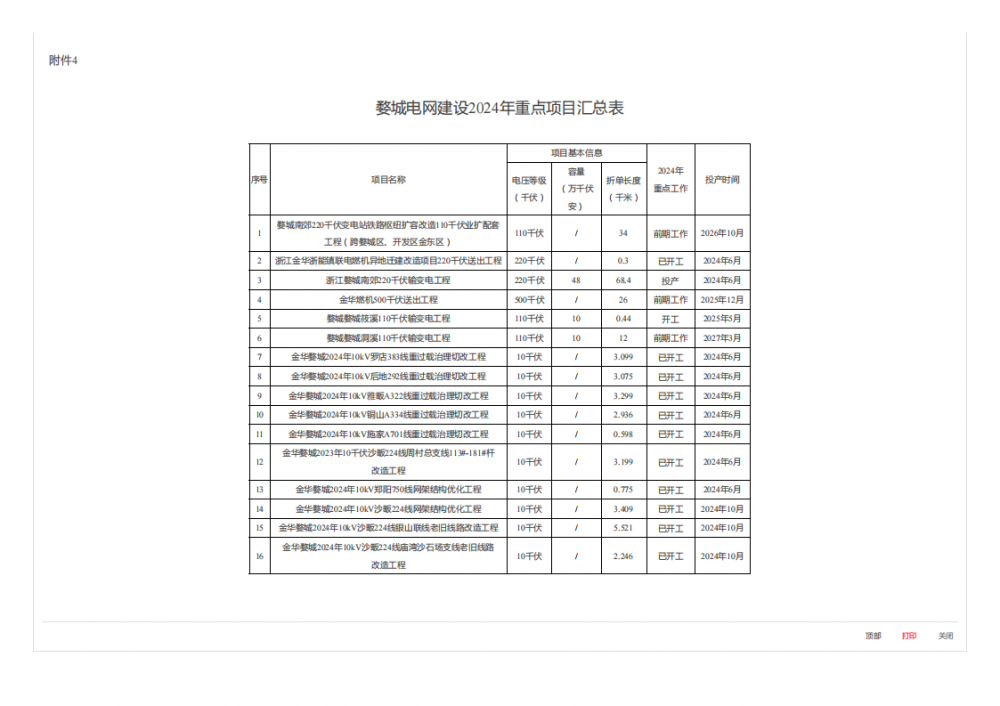

4.婺城电网建设2024年重点项目汇总表
上一篇:无
